某酒精废水治理工程厌氧+好氧工艺简介

发布时间:2016-07-13 来源: 点击率:

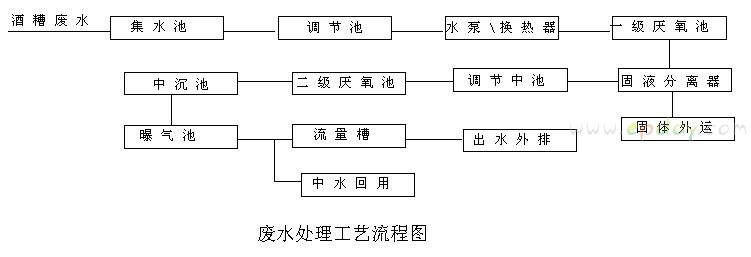

    该酒精厂年产酒精7万吨,生产原料为木薯,每天排放废水量为2400m3/d,COD浓度为50000~70000mg/L、PH值为3~5、SS为40000~50000 mg/L、温度80~100℃,属于高浓度高悬浮物含量的有机废水,治理工艺采用两级厌氧+好氧,具体流程为:



    本废水处理工程由某大学环保应用技术研究所负责设计、施工、安装、调试等技术指导。土建施工、设备安装为期8个月,整个处理系统调试为期4个月,主要原因是各个工艺段分段安装,故进行分期调试。具体调试过程为:

一级厌氧池调试为期2个月,调试过程为:

    1.按10%接种量对本厂的一级厌氧池的其中一个池接种,菌种来源于另一酒精厂的已运行厌氧池;

    2.对接种的厌氧池进行升温到55℃,升温时长为20天;

    3.增加厌氧池负荷,达到设计值,时长为20天;

    4.将已调试好的厌氧池中菌种分配到其它几个一级厌氧池;

    5.对所有一级厌氧池同时升温、增加负荷调试,时长20天,各池分别达到设计负荷,一级厌氧调试结束。

    二级厌氧调试为1个月,调试过程如下:

    1. 按25%接种量对二级厌氧池接种,菌种来源于城市污水处理厂的消化污泥;

    2.对已接种的二级厌氧池进行升温到35℃,升温时长为7天;

    3.逐渐增加二级厌氧池负荷,时长为20天,达到设计值;

    在两级厌氧调试好运行2个月后,好氧系统才安装完,好氧池调试过程为:

    1. 按10%接种量接种城市污水厂好氧脱水污泥;

    2. 对已接种的好氧池闷曝1天;

    3. 第一次进水按设计负荷50%运行7天,再按20%设计值增加好氧负荷,同时确保出水达标,20天达到设计值;

    (注:对于厌氧中的固液分离系统不需调试。)

    本厂酒精废水处理工程从设计、施工、安装、调试总时长约一年,出水达到国家、地方标准,该厂的废水治理工程的成功运行得到了相关多级领导部门的好评,同时也为其它酒精厂家提供了可行的废水治理榜样。在酒精行业中为废水治理也作出了较大的贡献,为自己树立了良好的企业形象,在酒精行业中处理于良好的竞争地位。

分享至:
通知公告
  • 关于开展内审员培训-售后服务管理师的通知
  • “清洁工程运维师”授权实操培训基地合作
  • 关于举办首期“清洁工程运维师” 培训考评
  • 关于设立“清洁工程运维师” 实操基地的通
  • 关于开展“清洁工程运维师”教程录制 暨授
  • 关于组建“清洁与维护创新技术课题组”的通
行业工作
  • 清洁产品流通管理规范与供应链认证————
  • 售后服务管理师培训及体系运用 9月24日 下
  • 关于举办 “清洁工程运维师” 培训考评的通
  • “CCIS4000人员能力评价暨清洁工程运维师宣
  • 海陆一体化!合作期16年北海海城环卫PPP项
  • 参编征集 |《清洁环卫环境行业品牌建设评价
  • 垃圾热解炉应用场景解读
  • 社区信息采集服务专业能力评价 | 积极推进
品牌展示

网站首页 | 关于我们 | 联系我们 | 英文版 | 会议室

清洁清洗行业CEO群 117043101  清洁清洗净化技术交流群 117062738  电话:86-010-68470878  传真:86-010-68434104  邮编:100048  邮箱:cpccsc@126.com
版权所有 @ 2009-2012 中国清洁网

某酒精废水治理工程厌氧+好氧工艺简介

    该酒精厂年产酒精7万吨,生产原料为木薯,每天排放废水量为2400m3/d,COD浓度为50000~70000mg/L、PH值为3~5、SS为40000~50000 mg/L、温度80~100℃,属于高浓度高悬浮物含量的有机废水,治理工艺采用两级厌氧+好氧,具体流程为:



    本废水处理工程由某大学环保应用技术研究所负责设计、施工、安装、调试等技术指导。土建施工、设备安装为期8个月,整个处理系统调试为期4个月,主要原因是各个工艺段分段安装,故进行分期调试。具体调试过程为:

一级厌氧池调试为期2个月,调试过程为:

    1.按10%接种量对本厂的一级厌氧池的其中一个池接种,菌种来源于另一酒精厂的已运行厌氧池;

    2.对接种的厌氧池进行升温到55℃,升温时长为20天;

    3.增加厌氧池负荷,达到设计值,时长为20天;

    4.将已调试好的厌氧池中菌种分配到其它几个一级厌氧池;

    5.对所有一级厌氧池同时升温、增加负荷调试,时长20天,各池分别达到设计负荷,一级厌氧调试结束。

    二级厌氧调试为1个月,调试过程如下:

    1. 按25%接种量对二级厌氧池接种,菌种来源于城市污水处理厂的消化污泥;

    2.对已接种的二级厌氧池进行升温到35℃,升温时长为7天;

    3.逐渐增加二级厌氧池负荷,时长为20天,达到设计值;

    在两级厌氧调试好运行2个月后,好氧系统才安装完,好氧池调试过程为:

    1. 按10%接种量接种城市污水厂好氧脱水污泥;

    2. 对已接种的好氧池闷曝1天;

    3. 第一次进水按设计负荷50%运行7天,再按20%设计值增加好氧负荷,同时确保出水达标,20天达到设计值;

    (注:对于厌氧中的固液分离系统不需调试。)

    本厂酒精废水处理工程从设计、施工、安装、调试总时长约一年,出水达到国家、地方标准,该厂的废水治理工程的成功运行得到了相关多级领导部门的好评,同时也为其它酒精厂家提供了可行的废水治理榜样。在酒精行业中为废水治理也作出了较大的贡献,为自己树立了良好的企业形象,在酒精行业中处理于良好的竞争地位。
